Underjordisk förbindelse mellan stationerna Alicante och Xàtiva (Valencia)
Se trata de en gångtunnel som förbinder stationerna Xàtiva och Alacant i MetroValencias nät, och som därmed kopplar samman spårvägslinje 10 med tunnelbanelinjerna 3, 5 och 9. Tunneln är utförd med slitsmurar (diaphragmväggar) och plattor gjutna på plats i armerad betong.
Den underjordiska förbindelsen är cirka 260 meter lång och har en bredd på 7,40 meter mellan väggarna. Tunnelns lägsta nivå vid stationen Alacant ligger i samma nivå som spårvägen för att möjliggöra en framtida förlängning av linje 10. För att nå denna nivå är schaktet mellan väggarna cirka 15 meter djupt i detta område, vilket innebär att bottenplattan ligger under grundvattennivån. För att göra detta möjligt genomfördes först en markförbättring med så kallad jet-grouting, vilket innebär att marken blandas med cement under högt tryck för att bilda styva jord-cementkolonner och minska genomsläppligheten.

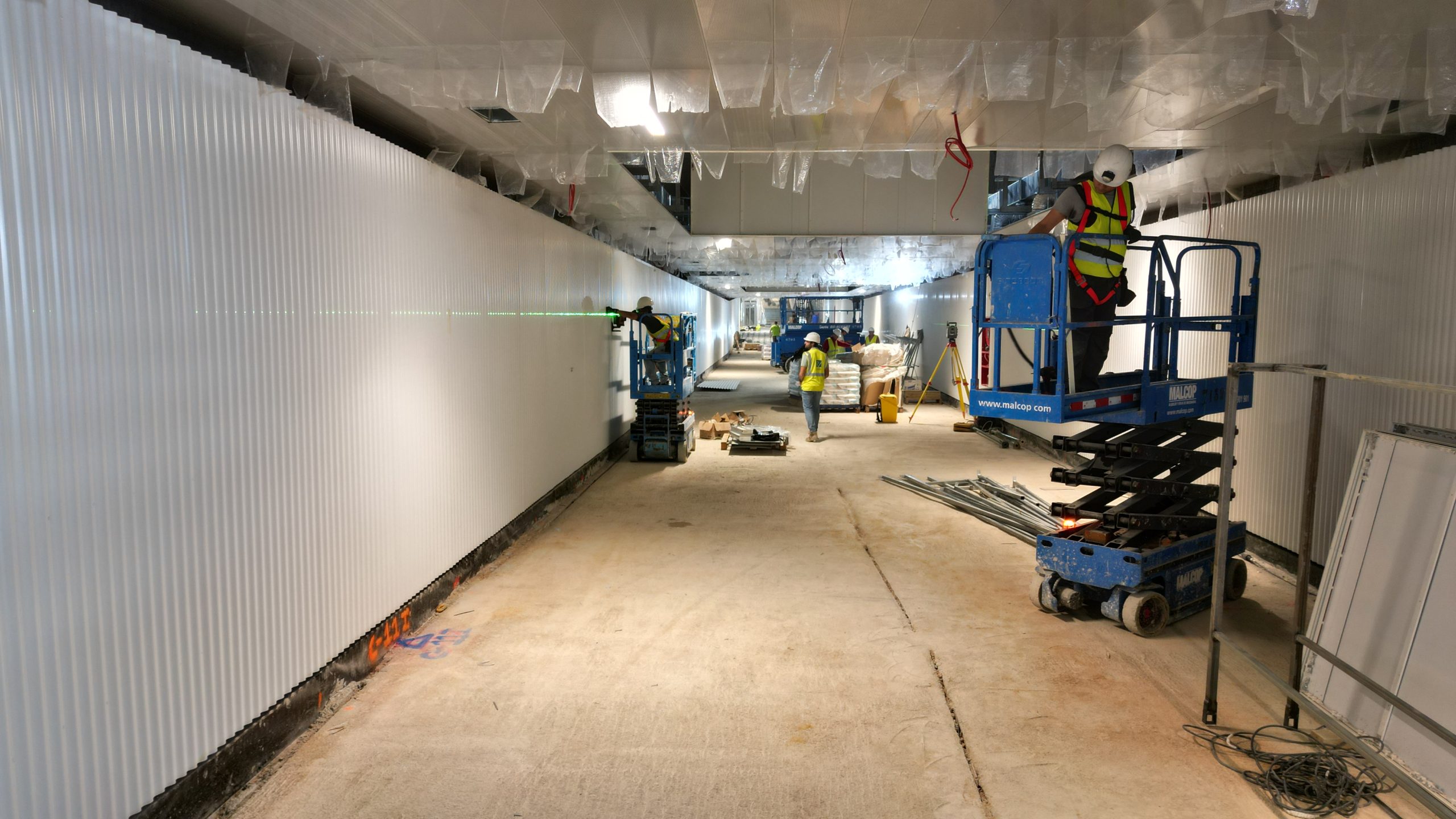

Fotgängarnivån i Alacant, i vestibulplanet, är uppförd med en bjälklagskonstruktion av prefabricerade balkar och håldäckselement, 6 meter ovanför schaktets botten.
Installationerna i gångtunneln har utförts i perfekt samordning med stationerna Alacant och Xàtiva. Särskilt kan nämnas installationer kopplade till brandskydd samt brandgardiner. Dessa gardiner är programmerade att automatiskt aktiveras och stänga gångpassagen beroende på olika brandscenarier i stationen Xàtiva, Alacant eller i själva tunneln.
Arkitekturen inne i tunneln har präglats av enkelhet och ljus, med beklädnader i vitt och ljusgrått. I synnerhet har fyra taklanterniner installerats i det nedpendlade taket, med en höjd på 1,8 meter, längd på 7 meter och bredd på 4,5 meter. De är utförda med bakbelysta plastdukar och LED-belysning, med motiv av staden och himlen över Valencia.
För projektets genomförande användes följande utrustning:
- Slitsmurar utförda med tvåskopig grävmaskin: En stödkonstruktion i armerad betong, byggd på plats under marknivå innan schaktning
- Jet grouting: En markförbättringsteknik där jorden bryts upp och blandas med cementslurry under högt tryck för att skapa högbeständiga och lågpermeabla jord-cementkolonner
Under byggtiden kan följande milstolpar lyftas fram:
- Öppning av befintliga slitsmurar i stationerna Xàtiva (november 2024) och Alacant (maj 2025), samtidigt som båda stationerna hölls öppna för allmänheten
- Öppning för vägtrafik på C/Alacant–C/Castellón i ytläge till den 9 oktober 2025, medan arbetena i tunneln och den andra fasen av stadsomvandlingen på C/Alacant pågick. Invigningen ägde rum den 03/10/2025 tillsammans med infrastrukturministern i Generalitat Valenciana

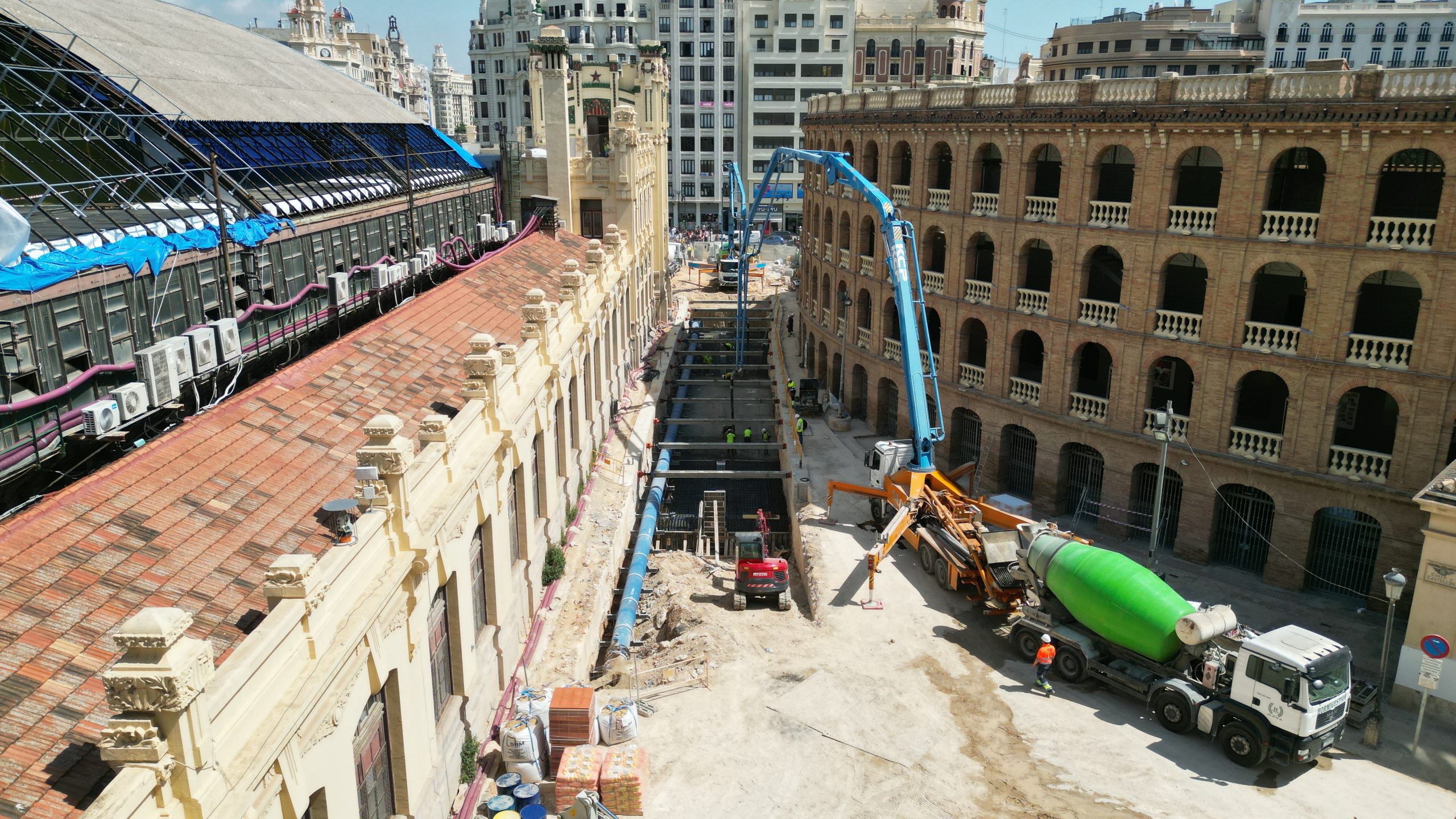

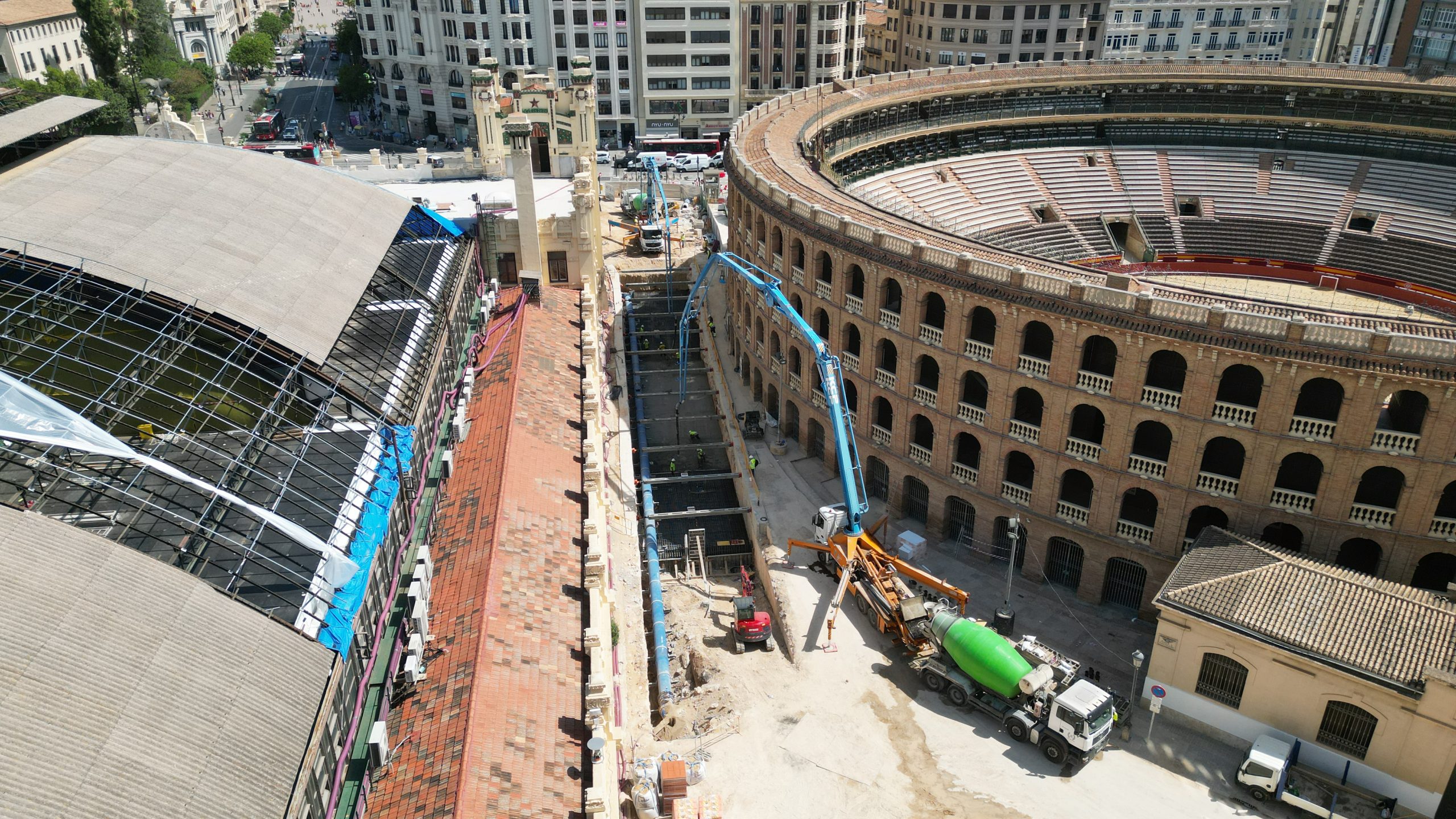

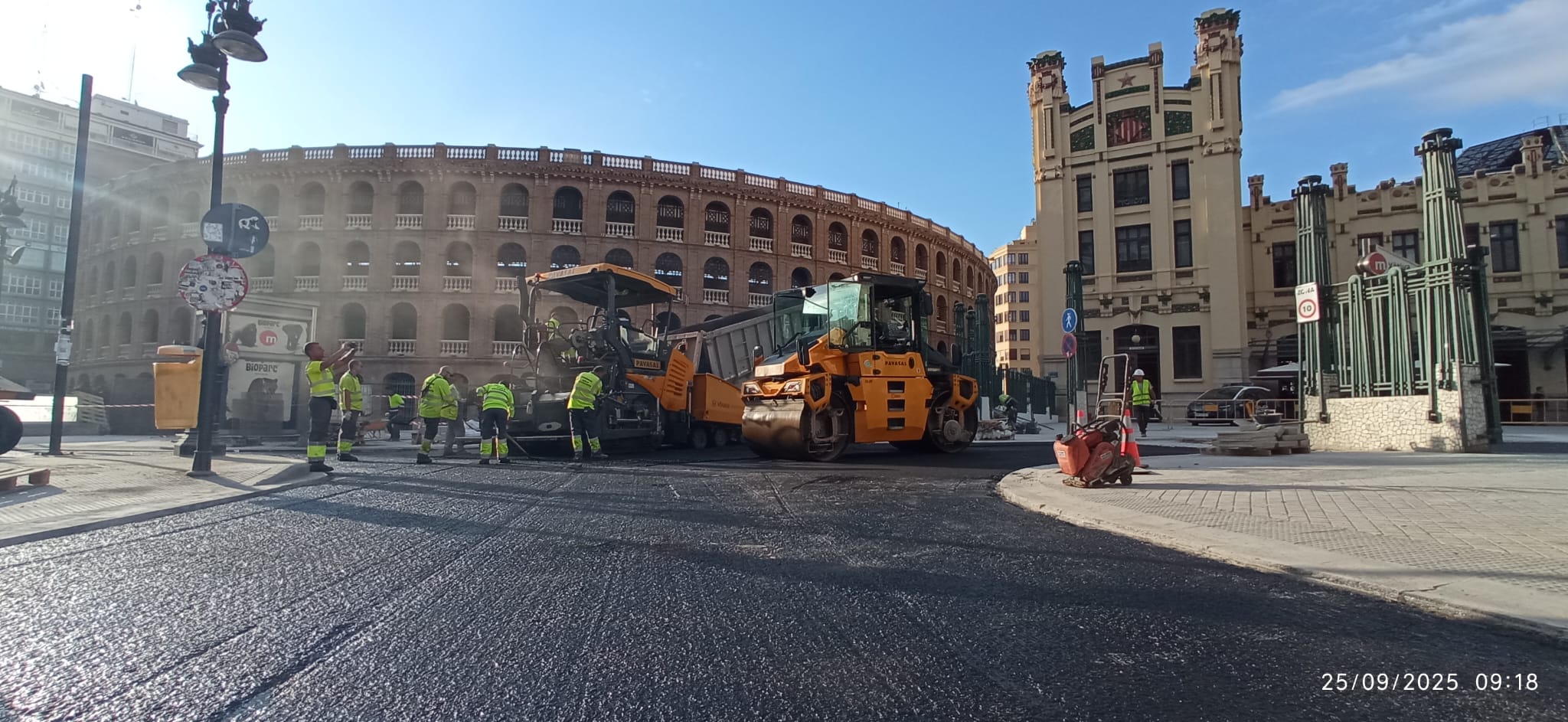

- Omgestaltning av Plaza de Toros de Valencia på 3 månader (juni–september 2025)
Denna infrastruktur förbättrar förbindelsen mellan linje 10 och Valencias tunnelbana, särskilt linjerna 3, 5 och 9, vilket minskar bytestiden. Dessutom har ombyggnaden ovan mark möjliggjort:
- Breddning av trottoaren på Calle Alicante (fasadsidan)
- Förbättring av beläggningen på Plaza de Toros med en grövre granit som är mindre hal, särskilt vid regn

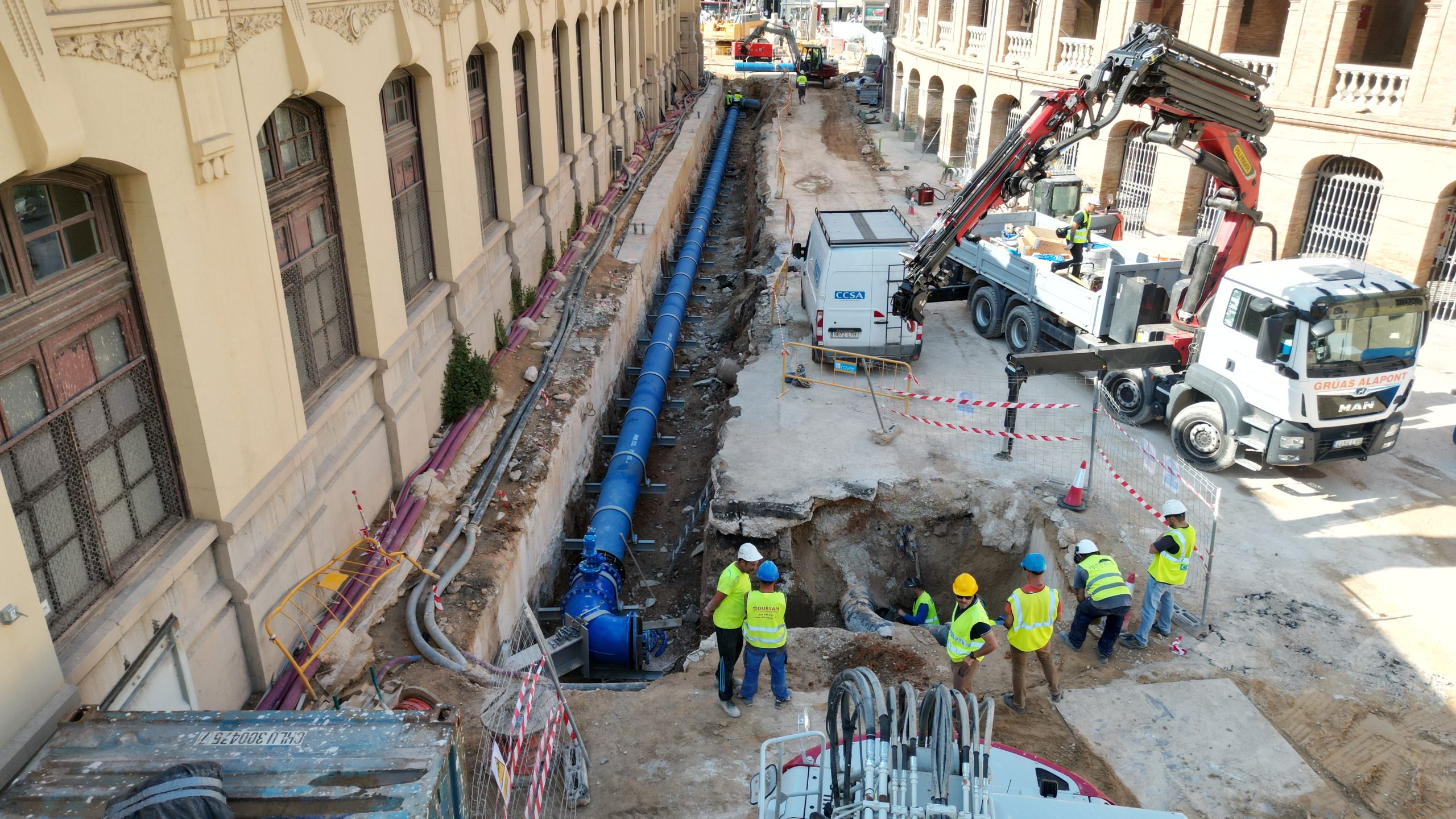

- Förnyelse av ledningsnät, exempelvis dricksvattennätet på Calle Alicante, vars huvudledning var mer än 100 år gammal
